施工方案:标准引用+美视站外阳极地床维护施工方案+DG.GZE-18测试桩新增浅埋阳极+测试桩处排流施工方案+验收测试

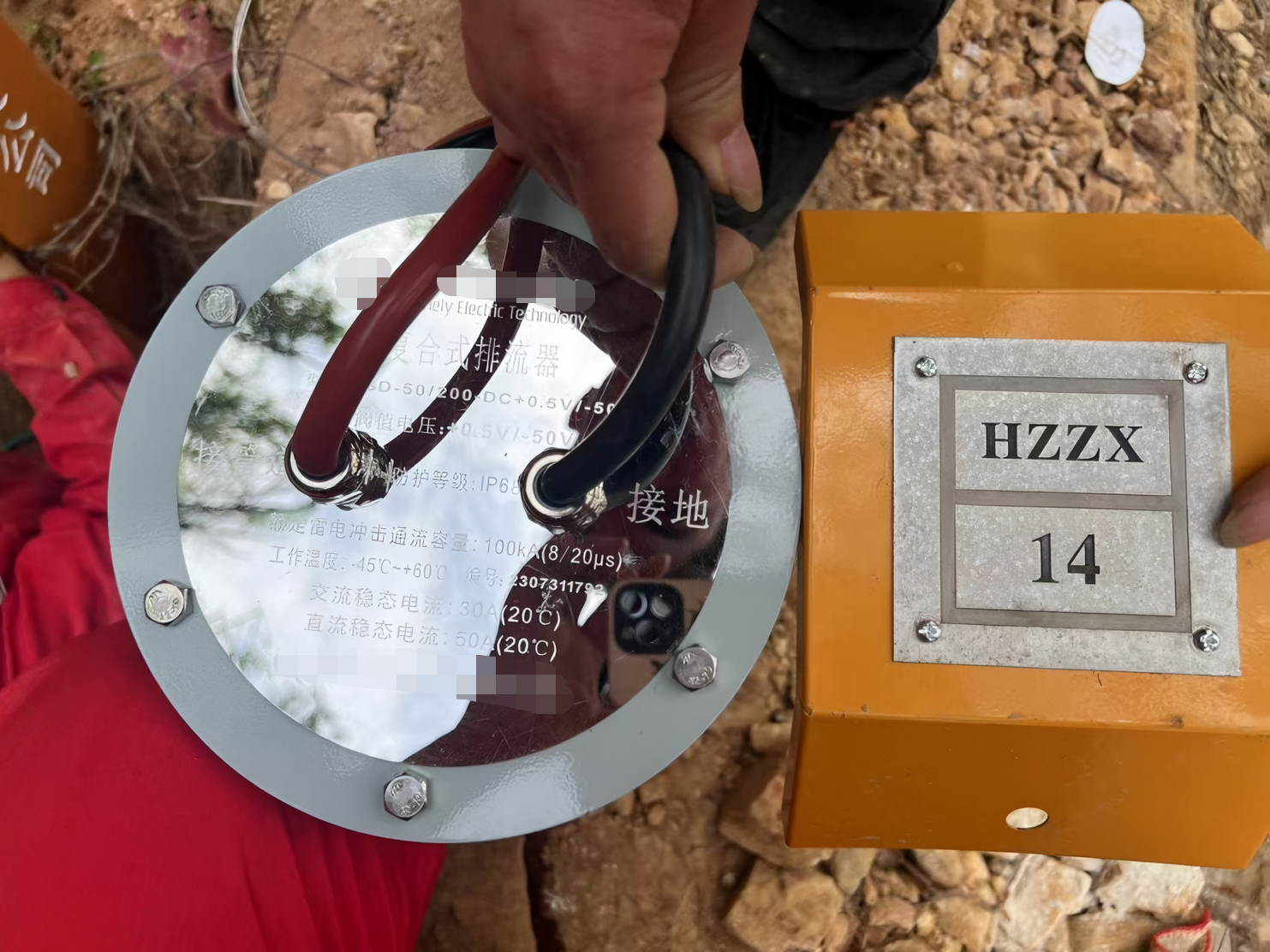

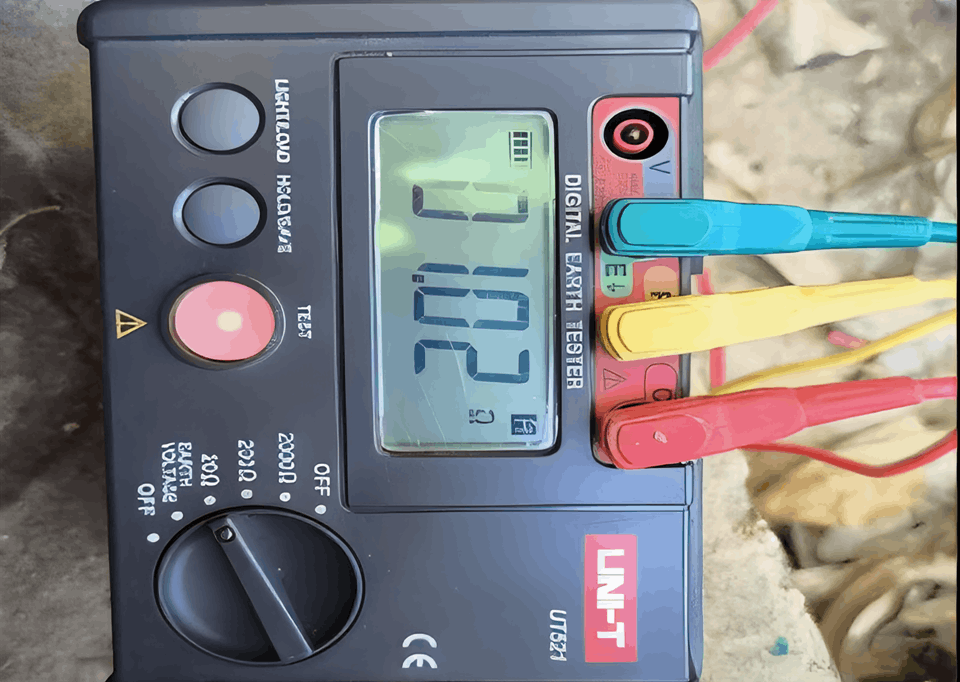

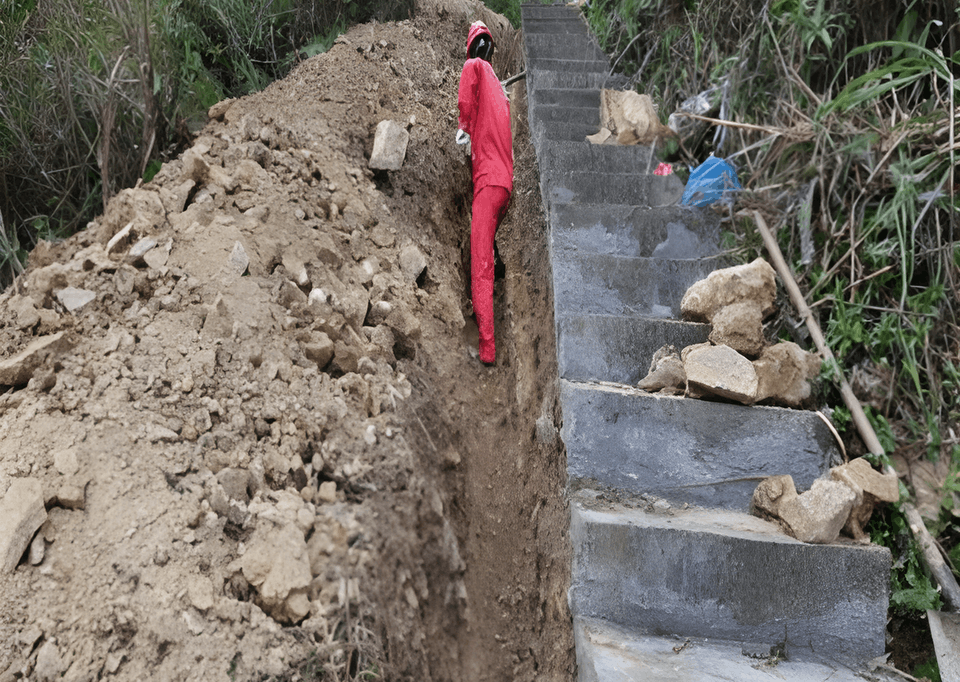

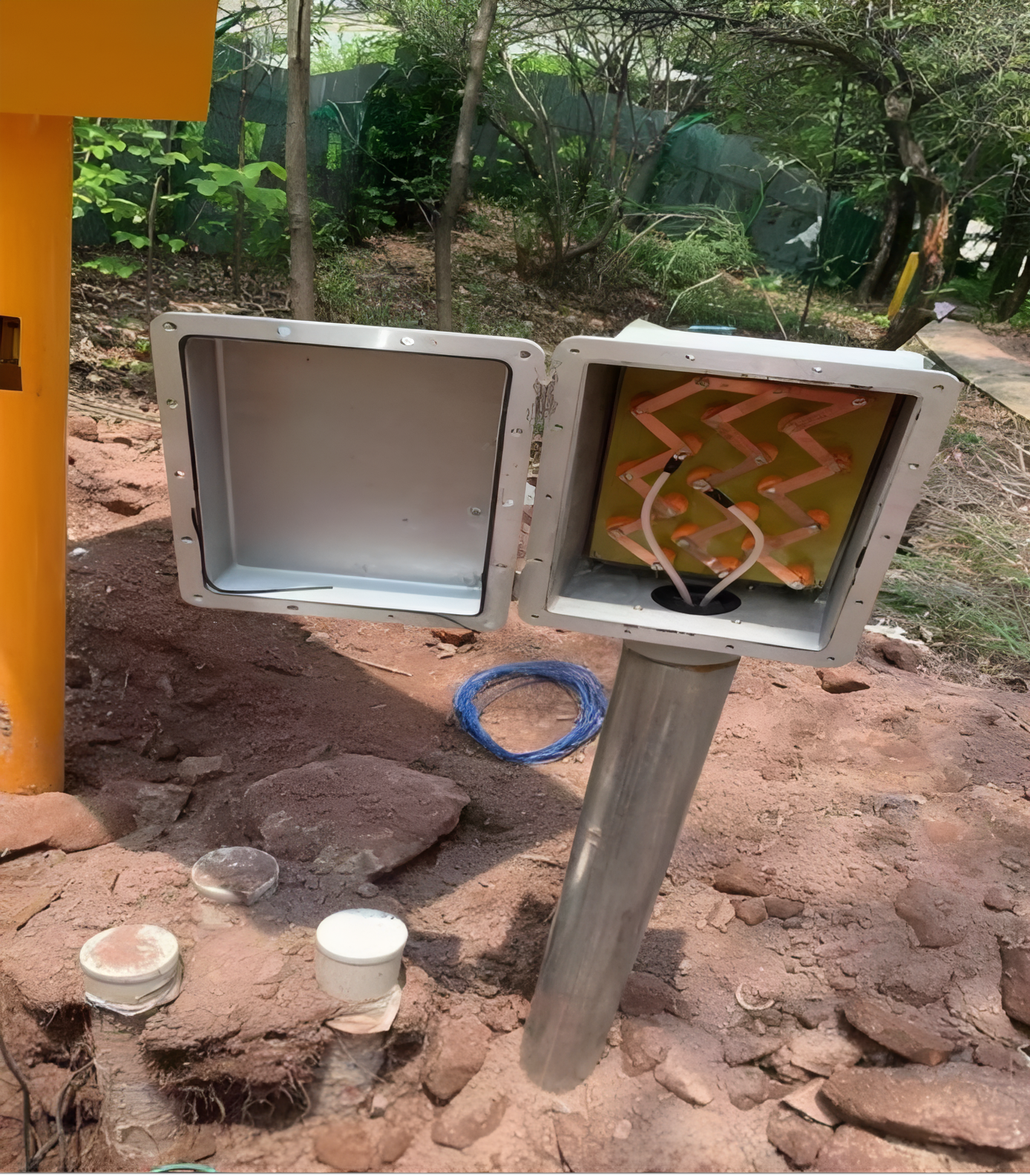

施工结论:根据施工方案,项目已成功安装锌带排流地床16处,总长度达到2000米;新增浅埋阳极15支;并增设2口20米深井阳极。经过排流效果测试,满足项目验收标准。

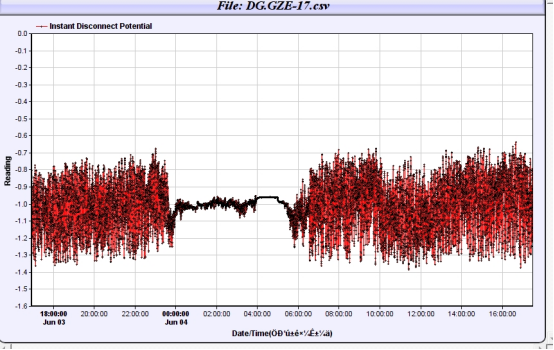

广东大鹏液化天然气有限公司通过阴保远程监控系统的数据分析、杂散电流的专项调研以及季度性的阴极保护检测,揭示全线管道存在交流电压4处超出标准(≥15V),电流密度11处超出限值(≥100A/m²)。在采用1平方厘米的试片进行长期(超过15天)埋设并经过24小时监测后,发现干扰平均电流密度达到了171A/m²,其中峰值高达413A/m²。此外,有2处断电电位未能达到标准(分别为-0.813V和-0.772V)。针对这些情况,现场验证后即刻开展了交、直流杂散电流的治理施工,旨在有效降低管道的腐蚀风险。同时,针对美视站阴保阳极地床接地电阻偏高的状况,增设了两口阳极井,以提升保护效果。
