案例业绩油气管道广州珠江天然气发电有限公司天然气埋地管道防腐修复及阴极保护项目

广州珠江天然气发电有限公司天然气埋地管道防腐修复及阴极保护项目

2026年06月24日

施工方案:管道表面处理+质量控制与检验+粘弹体施工+光敏玻璃钢/水固化+分项验收。

施工结论:1、防腐方面,经过本次外防腐层失效整改修复,管道外防腐层经电火花检测合格,满足国家标准规范要求;2、阴极保护措施增加完成后,管道极化电位满足GB/T21448相关技术要求,阴保有效性达标,起到了延长管道使用寿命的目的。

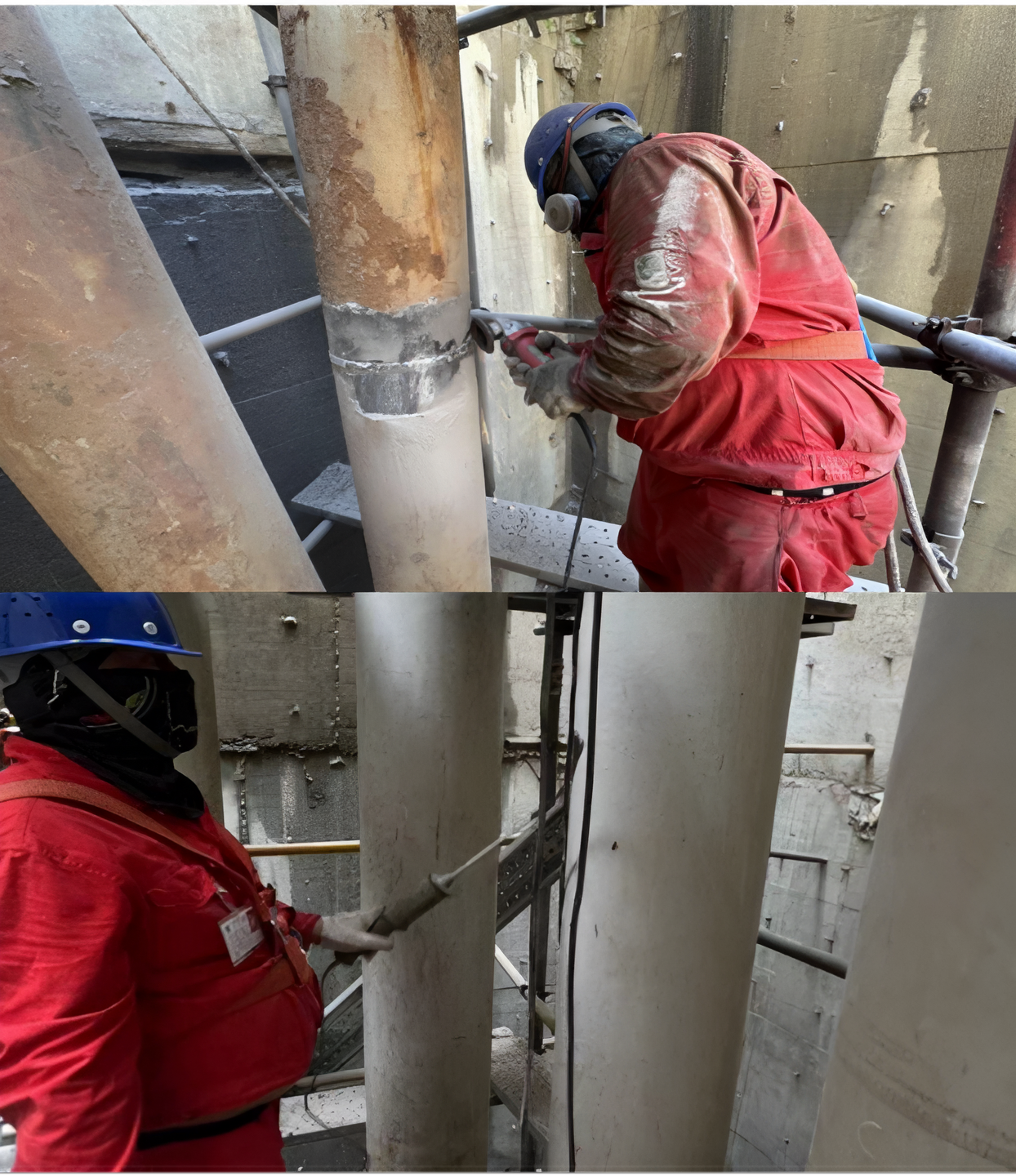

管道表面打磨处理

粘弹体施工
光敏玻璃钢施工

水固化完成效果

厂区内埋地管道镁阳极

现场阴保测试桩示意图
管道表面打磨处理
粘弹体施工
光敏玻璃钢施工
水固化完成效果
厂区内埋地管道镁阳极
现场阴保测试桩示意图

项目介绍

广州珠江天然气发电有限公司调压气站-厂区高压埋地天然气管道,于2006年敷设完成并投入运行,管道规格为D325管径4条,D273管径1条,共计五条同沟敷设,每条管道长度约为343米,管线总长度约为1715米,管道的防腐层为环氧粉末喷涂结构,采用牺牲阳极阴极保护系统进行保护。

根据《广州珠江天然气发电有限公司天然气埋地管道检测评估报告》结论及建议,拟对广州珠江电厂燃气(LNG)埋地管道进行防腐修复,并根据防腐层修复后的整体管道馈电检测结果,设计阴极保护方案,阴极保护形式为牺牲阳极保护、强制电流阴极保护以保障广州珠江天然气发电有限公司埋地天然气管线安全平稳运行

  • 项目名称
    广州珠江天然气发电有限公司天然气埋地管道防腐修复及阴极保护项目
  • 安装时间
    2025年4月
  • 项目地址
    广州珠江
